Організація виробництва - Гриньова В. М. - Побудова стандарт-плану ПЗД
Як зазначалося, на предметно-замкнутих ділянках відбувається повна обробка деталей (або майже повна, без окремих операцій), у результаті якої виходить закінчена продукція.
На практиці виокремлюють такі різновиди предметно-замкнутих ділянок обробки деталей:
- ділянки з однаковими або однорідними технологічними процесами або маршрутами руху (наприклад, обробка корпусів одного типу, але різних розмірів);
- ділянки різноманітних деталей, подібних за конфігурацією й операціями обробки (наприклад, деталі плоскі, деталі типу тіл обертання та і її.);
- ділянки деталей, подібних за габаритами й операціями обробки (наприклад, деталі великі, дрібні та ін.);
- ділянки деталей з матеріалів і заготовок визначеного виду (кування, штампувань, сплавів, пластмас, кераміки та ін.)*
Для організації роботи таких ділянок необхідно розраховувати такі календарно-планові нормативи:
- розмір партії деталей конкретного найменування;
- періодичність (ритмічність) чергування партії деталей цього найменування;
- кількість партій за кожним найменуванням деталей;
- кількість одиниць устаткування за кожною операцією виробничого процесу і коефіцієнт його завантаження;
- коопераційно-подетальний стандарт-план;
- тривалість виробничого циклу обробки партії деталей кожного найменування;
- нормативи заділів і незавершеного виробництва.
В основу розрахунку календарно-планових нормативів закладаються: програма випуску (запуску) деталей кожного найменування на плановий період; технологічний процес і норми часу обробки деталей кожного найменування за конкретною операцією; норми підготовчо-заключного часу на кожну операцію за кожним найменуванням деталі; допустимі втрати робочого часу на переналагодження і планові ремонти устаткування; кількість робочих днів у плановому періоді, тривалість робочої зміни і режим роботи. -
Розрахунок розміру партії деталей кожного найменування.
Величина партії деталей залежить від багатьох економічних і організаційно-виробничих чинників, тому нормальний (оптимальний) розмір партії за кожним найменуванням деталей визначається, як правило, у два етапи.

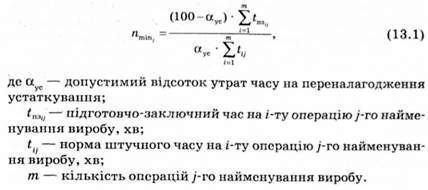

На першому етапі встановлюється розрахункова (мінімальна) величина розміру партії деталей у-го найменування за формулою
За максимальний розмір партії деталей у-го найменування може бути прийнята місячна програма випуску.
Другий етап визначення розміру партії деталей у-го найменування полягає в корегуванні отриманих розмірів партії деталей, тобто n mіn і n maх. Межа нормального (оптимального) розміру партії обмежена нерівністю
Корегування граничних розмірів партії деталей у-го найменування починається зі встановлення зручних для планування ритмів. Ряди цих ритмів залежать від числа кількості днів у місяці.
Побудова стандарт-плану ПЗД.
Після операційний подетальний стандарт-план установлює повторювані стандартні строки запуску і випуску партій деталей кожного найменування за кожною операцією. Стандарт-план будується на визначений період часу, і робота за ним повторюється з періоду у період без змін доти, поки діє ця виробнича програма.
Для всіх найменувань деталей ПЗД приймається загальний ритм (найбільший з усіх прийнятих). При побудові стандарт-плану розробляються три календарні графіки.
Порядок побудови графіка № 1 такий. Виходячи з установленого строку виготовлення партії деталей у-го найменування, на календарний план наносять час циклів обробки кожної партії деталей у-го найменування за операціями виробничого процесу, починаючи з останньої і закінчуючи першою (у порядку,

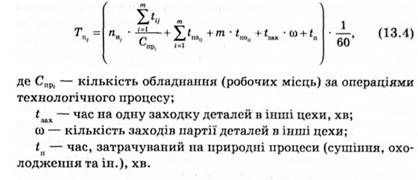

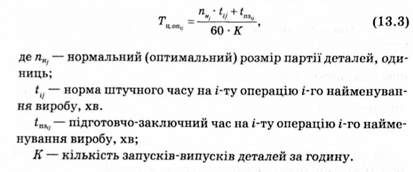

Зворотному до ходу технологічного процесу), без обліку завантаження робочих місць. Тривалість операційного циклу розраховується за всіма деталями й операціями за формулою
Графік № 1 нераціональний, тому що він буде побудований без обліку завантаження робочих місць. Далі проводять закріплення операцій за робочими місцями і встановлюють черговість обробки партій деталей кожного найменування, після чого можна побудувати графік № 2 - графік завантаження робочих місць. При цьому повинні бути забезпечені найбільш повне і безперервне використання устаткування та повна зайнятість робітників.
Календарне поєднання операцій за певною партією деталей кожного найменування за можливостю повинне наближатися до паралельно-послідовного виду руху.
На цьому графіку будується власне стандарт-план, на якому надані стандартні повторювані строки виконання всіх операцій обробки партій деталей кожного найменування.
Після побудови графіка № 2 будується уточнений графік № 3 - технологічні цикли обробки партій деталей кожного найменування з урахуванням завантаження робочих місць. При цьому необхідно прагнути того, щоб час циклів окремих операцій графіка № 2 мав проекції на графіку № 3. За цим графіком визначають тривалість технологічного циклу партій кожного найменування, випередження запуску, випуску, час пролежування партій деталей в очікуванні вивільнення устаткування від обробки попередньої партії і загальна тривалість виробничого циклу комплекту партій деталей, що виготовляються на ПЗД.
Розрахунок тривалості виробничого циклу здійснюється для кожної партії деталей кожного найменування за стандарт-планом (графічний метод) і формулами (аналітичний метод).
Аналітичним методом тривалість виробничого циклу визначається за такою формулою (приблизне значення, тому що у формулі не враховується час пролежування деталей і приймається середньоарифметичне значення кількості одиниць устаткувань):
Розмір заділа за j - м найменуванням деталей визначається за формулою
Визначення середнього розміру заділів і незавершеного виробництва.
Величина незавершеного виробництва без обліку витрат праці на попередніх стадіях обробки деталей розраховується за формулою
Схожі статті
-
Організація виробництва - Гриньова В. М. - 13.3. Особливості організації предметно-замкнутих ділянок
Як зазначалося, на предметно-замкнутих ділянках відбувається повна обробка деталей (або майже повна, без окремих операцій), у результаті якої виходить...
-
Організація виробництва - Гриньова В. М. - Розрахунок розміру партії деталей кожного найменування
Як зазначалося, на предметно-замкнутих ділянках відбувається повна обробка деталей (або майже повна, без окремих операцій), у результаті якої виходить...
-
Виробничий цикл складного (складального) процесу становить загальну тривалість комплексу координованих у часі простих процесів, що входять у складний...
-
У простому процесі деталі (заготівлі) у більшості випадків виготовляють партіями, тому дуже важливим є питання про раціональний вибір руху партії деталей...
-
Організація виробництва - Гриньова В. М. - Метод групової організації виробництва
Цей метод використовується під час виготовлення виробів одного найменування або конструктивного ряду і передбачає сукупність таких спеціальних прийомів...
-
Організація виробництва - Гриньова В. М. - 8.2. Виробничий цикл виготовлення виробу
8.1. Організація руху предметів праці у виробництві Організація руху предметів праці у виробництві спрямована на вирішення завдань із забезпечення...
-
Організація виробництва - Гриньова В. М. - 13.2. Технологічна і предметна форми спеціалізації
13.1. Методи організації непотокового виробництва Методи організації виробництва - це способи поєднання організації виробничого процесу в часі й у...
-
Організація виробництва - Гриньова В. М. - 13.1. Методи організації непотокового виробництва
13.1. Методи організації непотокового виробництва Методи організації виробництва - це способи поєднання організації виробничого процесу в часі й у...
-
13.1. Методи організації непотокового виробництва Методи організації виробництва - це способи поєднання організації виробничого процесу в часі й у...
-
Організація виробництва - Гриньова В. М. - 8.1. Організація руху предметів праці у виробництві
8.1. Організація руху предметів праці у виробництві Організація руху предметів праці у виробництві спрямована на вирішення завдань із забезпечення...
-
Організація виробництва - Гриньова В. М. - Тема 8. ОРГАНІЗАЦІЯ ВИРОБНИЧОГО ПРОЦЕСУ В ЧАСІ
8.1. Організація руху предметів праці у виробництві Організація руху предметів праці у виробництві спрямована на вирішення завдань із забезпечення...
-
Організація виробництва - Гриньова В. М. - Метод організації потокового виробництва
Цей метод використовується під час виготовлення виробів одного найменування або конструктивного ряду і передбачає сукупність таких спеціальних прийомів...
-
Форма організації виробництва становить визначене поєднання в часі й у просторі елементів виробничого процесу за відповідного рівня його інтеграції,...
-
Методи організації виробництва становлять сукупність способів, прийомів і правил раціонального поєднання основних елементів виробничого процесу в...
-
Одним з напрямків скорочення трудомісткості і тривалості ТПВ є використання технологічної уніфікації і стандартизації. До основних її напрямків належать:...
-
Планування ремонтних робіт полягає у складанні загальних річних, уточнених квартальних і місячних планів ремонтів за цехами і заводу в цілому. Плани...
-
Організація виробництва - Гриньова В. М. - 10.2.3. Ремонтні нормативи
Ефективність застосування системи ППР прямо залежить від досконалості нормативної бази, відповідності нормативів умовам експлуатації устаткування. Від...
-
Одним з напрямків скорочення трудомісткості і тривалості ТПВ є використання технологічної уніфікації і стандартизації. До основних її напрямків належать:...
-
Організація виробництва - Гриньова В. М. - Метод організації індивідуального виробництва
Методи організації виробництва становлять сукупність способів, прийомів і правил раціонального поєднання основних елементів виробничого процесу в...
-
Найважливішою особливістю сучасної організації конструкторської підготовки виробництва є широке використання стандартизації, що дає змогу уникнути...
-
Організація виробництва - Гриньова В. М. - 10.2.6. Організація виконання ремонтних робіт
Ремонт і технічне обслуговування технологічного устаткування на підприємствах виконують РМЦ і ремонтні служби цехів. Залежно від частки робіт,...
-
16.4.1. Завдання і зміст єдиної системи технологічної підготовки виробництва Технологічна підготовка виробництва (ТПВ) становить сукупність заходів, що...
-
Усі види робіт, що належать до системи ППР, мають потребу у відповідній технічній і організаційній підготовці. Технічна підготовка системи ППР...
-
Організація виробництва - Гриньова В. М. - 4.2. Наукові принципи організації виробничого процесу
Організація виробничого процесу на будь-якому машинобудівному підприємстві, у будь-якому його цеху, на ділянці базується на раціональному сполученні в...
-
Організація виробництва - Гриньова В. М. - 5.4. Організація праці на робочих місцях
Основною одиницею комплексного аналізу й удосконалення організаційного розвитку підприємства є робоче місце - основна ланка виробничого процесу й елемент...
-
Організація виробництва - Гриньова В. М. - 4.5. Типи виробництва, їх техніко-економічні особливості
Організація виробничих процесів, вибір найбільш раціональних методів підготовки, планування і контролю за виробництвом багато в чому визначаються типом...
-
Організація виробництва - Гриньова В. М. - Обробні підрозділи
Значна частина деталей машин, технологічного устаткування, транспортних засобів підлягає механічній обробці. Механічна обробка характеризується: -...
-
12.1. Характеристика форм спеціалізації первинних ланок підприємств Форми спеціалізації основних цехів підприємств машинобудування залежать від стадій, у...
-
12.1. Характеристика форм спеціалізації первинних ланок підприємств Форми спеціалізації основних цехів підприємств машинобудування залежать від стадій, у...
-
Організація виробництва - Гриньова В. М. - 11.2.2. Організація складських операцій
Раціональна організація складських операцій дає змогу керівництву підприємства мати необхідні зведення про наявність товаро матеріальних цінностей на...
Організація виробництва - Гриньова В. М. - Побудова стандарт-плану ПЗД
